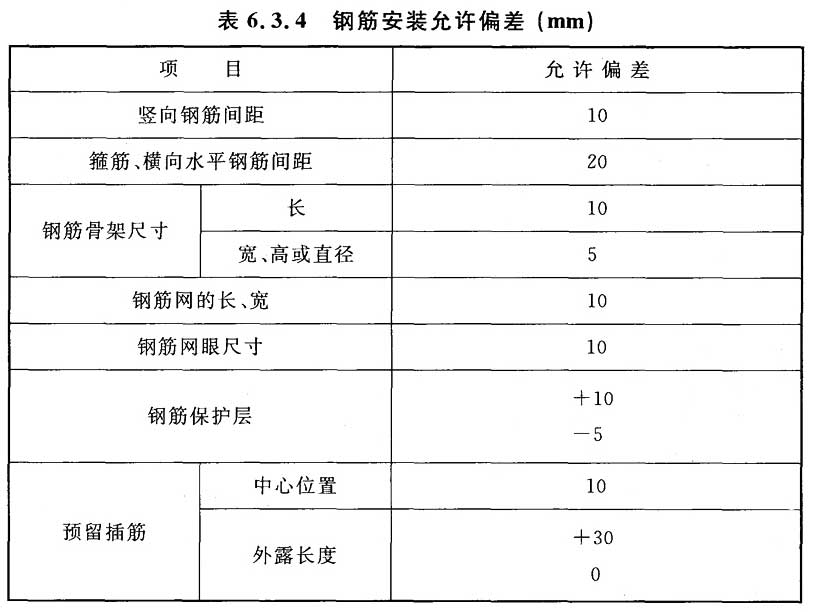

Ⅰ 主控项目 6.3.1 钢筋的品种、级别、规格和数量应符合设计要求。 检查数量:按进场的批次抽样检验。 检查方法:检查质量合格证明文件、出厂检验报告及复验报告。 Ⅱ 一般项目 6.3.2 钢筋表面应平直、洁净,不应有损伤、油渍、漆污、片状锈迹和麻点。 检查数量:进场时和使用前全数检查。 检查方法:观察。 6.3.3 钢筋的接头应交错布置,在同一连接区段内钢筋接头面积百分率应符合设计要求,当设计无具体要求时,绑扎接头不应多于钢筋总数的25%,焊接和机械连接接头不应多于钢筋总数的50%。 检查数量:抽查构件的10%,且不少于3处。 检查方法:观察,检查。 6.3.4 筒壁钢筋安装工程宜沿高度每5m划分为一个检验批,钢筋安装允许偏差应按表6.3.4检查。 检查数量:不少于10%,且不少于10处。 检查方法:观察,钢尺检查。
|
