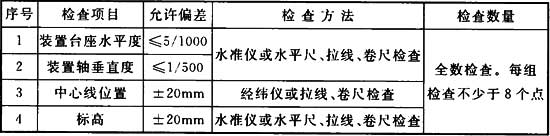

4.4.1 本节适用于系统中各类泵、鼓风机、搅拌装置、减速装置的安装及质量验收。 4.4.2 设备安装前应核对设备配件的齐全性和完好性。 Ⅰ 主控项目 4.4.3 水泵及风机规格、型号、技术参数等应符合设计要求。 检查数量:全数检查。 检查方法:依据设计图纸核对,检查性能检测报告等随机文件。 4.4.4 水泵正常连续试运行时间不应少于2h,轴承温升、电机温升应符合设备技术文件的要求。 检查数量:全数检查。 检查方法:采用温度检测仪检测。 4.4.5 搅拌装置、减速装置安装质量标准应符合表4.4.5第1项、第2项的规定。 表4.4.5 搅拌装置、减速装置安装质量标准
4.4.6 动力设备应接地可靠。 检查数量:全数检查。 检查方法:依据设计图纸核对,观察检查并测定接地电阻。 Ⅱ 一般项目 4.4.7 水泵安装应符合下列规定: 1 固定螺栓材质应符合设计要求,且应垂直、拧紧、有防松动措施,与设备底座接触应紧密; 2 减震器与水泵及水泵基础连接应牢固、平稳、接触紧密; 3 排污泵进水口宜设置过滤装置。 检查数量:全数检查。 检查方法:观察检查。 4.4.8 水泵安装质量标准应符合表4.4.8的规定。 表4.4.8 水泵安装质量标准
4.4.9 水泵与电机联轴器安装质量标准应符合表4.4.9的规定。 表4.4.9 水泵与电机联轴器安装质量标准
4.4.10 鼓风机安装应符合下列规定: 1 风机进风口应设置过滤网; 2 设置减震装置,安装减震装置的地面应平整,各组减震装置承受荷载的压缩量应均匀。 检查数量:全数检查。 检查方法:观察检查。 4.4.11 鼓风机安装质量标准应符合表4.4.11的规定。 表4.4.11 鼓风机安装质量标准
4.4.12 搅拌装置、减速装置的平台、走道、电机台座安装应牢固。 检查数量:全数检查。 检查方法:观察检查。
4.4.13 搅拌装置、减速装置安装的一般项目允许偏差应符合本规范表4.4.5第3项、第4项的规定。 条文说明
4.4.5 搅拌装置安装时,需在现场将装置上半部的电机、连接键、机架安装在搅拌机台座上。搅拌机台座的水平度及搅拌轴的垂直度决定着搅拌装置运转阻力大小,水平度及垂直度偏差越大运转阻力越大;搅拌装置在大运转阻力状态下长时间运转,电机会过热导致烧毁,从而影响装置的寿命。 4.4.6 由于在电子工业废水处理过程中,部分液体含有易燃易爆物质,动力设备的运行环境中也相应存在此类气体。为防止静电累积以及电火花等情况发生,引发爆炸或火灾,动力设备应接地可靠,并进行测试合格。 4.4.7 本条对水泵的安装质量验收作出了规定。第1款规定固定螺栓材质应符合设计文件要求,是因为水泵安装区域不同而采用不同材质的螺栓,比如药品区腐蚀性强,应该采用耐腐蚀的材料或安装后做防腐处理。第2款规定带减震器的水泵,只有减震器与水泵及水泵基础连接牢固、平稳,才能起到减震效果。第3款规定安装过滤装置,因为水泵运行时,污水内的杂质会进入水泵影响水泵运行,故作出规定。
4.4.10 本条第1款规定风机进风口应设置过滤网,目的是过滤空气中的灰尘以及异物,以避免灰尘以及异物进入设备中,增加设备负荷,影响设备的正常运行;本条第2款规定风机安装应设置减震装置,目的是考虑到风机运行时,震动大噪声大,安装时设置减震装置,可减少震动。 |
Powered by Discuz! X3.5
© 2001-2025 Discuz! Team.
