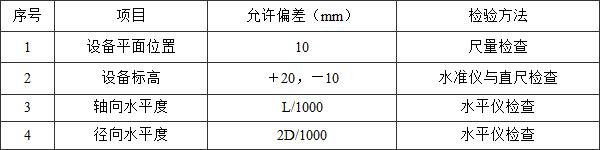

主控项目 8.16.1 进出料口与物料输送设备应连接牢固,密封良好。 检验方法:观察检查。 8.16.2 石灰污泥搅拌机密封盖板与设备机壳应连接可靠。 检验方法:观察检查。 8.16.3 干化设备运行应平稳,无明显振动和噪声;热介质、烟气处理等各附属系统连接应符合设备技术文件的要求,并应无渗漏。 检验方法:观察检查,检查试运转记录。 一般项目 8.16.4 薄层干燥机导轨接头错位安装允许偏差不应大于1mm。 检验方法:尺量检查。 8.16.5 带式污泥干化机干化带的接头应牢固,干化带的张力应符合设备技术文件的要求。 检验方法:观察检查,实测实量。 8.16.6 污泥干化设备安装允许偏差和检验方法应符合表8.16.6的规定。 表8.16.6 污泥干化设备安装允许偏差和检验方法
注:L为设备长度,D为设备直径。 条文说明
8.16.1 对进料口与物料输送设备提出连接牢固、密封的要求,是防止出料洒落,影响工艺功能。 |
