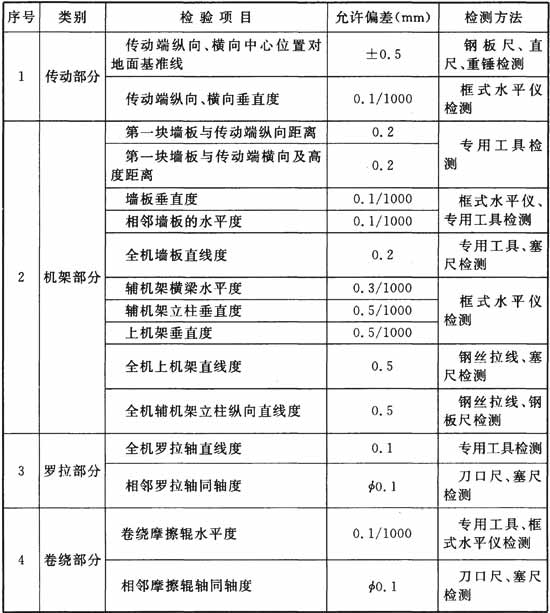

4.1.1 弹力丝机安装允许偏差应符合表4.1.1规定。 表4.1.1 弹力丝机安装允许偏差
4.1.2 弹力丝机安装结束后,应调整、检查下列关键部件: 1 按照工艺过程挂丝或拉线,丝路上各导丝部件、罗拉位置应正确。 2 龙带传动机型的龙带张紧力应符合技术要求;龙带运行应稳定,且应无上下窜动现象。 3 各假捻器传动轮对龙带的压紧力应一致。 4 各皮辊或皮圈对罗拉的压紧力应一致。 5 各止捻器的止捻效果应一致。 6 各假捻器的转速应一致,旋转方向应符合工艺要求。 7 变形热箱安装位置应正确。 8 热箱之间的温度差、热箱实际温度与设定温度差应符合技术文件要求。 9 冷却板安装位置应准确。 10 原丝架筒子中心应对准导丝器中心。 11 吸烟管道应头高尾低,油收集槽应设置在管道最低点。
4.1.3 弹力丝机的调整、检查结束后,应进行空车试运转且连续运转时间不应少于24h。空车试运转应采取由低速阶梯式增速的方式,最高运转速度不应超过说明书规定的最高机械速度。 |
