8 工艺辅助设备工程安装

2024-12-4 10:10| 发布者: Summer| 查看: 24| 评论: 0

摘要: 8.1 油剂调配设备8.1.1 油剂调配设备安装允许偏差应符合表8.1.1规定。表8.1.1 油剂调配设备安装允许偏差8.1.2 油剂调配设备安装结束后,应对整套设备和输送管道进行清洗。8.1.3 设备和管道清洗结束后,应模拟调配过程进行大于1h的试运转。8.2 组件处理设备8.2.1 组件处理设备安装允许偏差应符合表8.2.1规定。表8.2.1 组件处理设备安装允许偏差8.2.2

8.1  油剂调配设备

8.1.1  油剂调配设备安装允许偏差应符合表8.1.1规定。

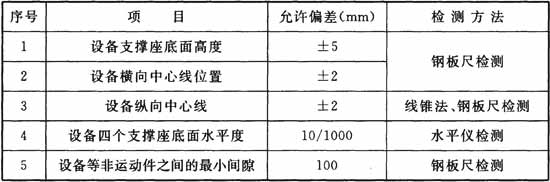

表8.1.1  油剂调配设备安装允许偏差

8.1.2  油剂调配设备安装结束后,应对整套设备和输送管道进行清洗。

8.1.3  设备和管道清洗结束后,应模拟调配过程进行大于1h的试运转。

8.2  组件处理设备

8.2.1  组件处理设备安装允许偏差应符合表8.2.1规定。

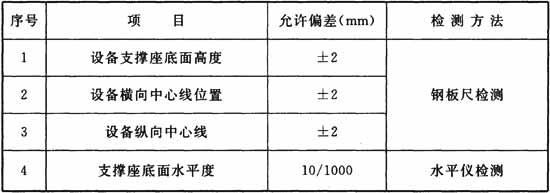

表8.2.1  组件处理设备安装允许偏差

8.2.2  组件处理设备安装结束后应进行不少于4h的空载试运转。空载试运转过程中,应按设备功能和组件处理的工艺要求检查、调整相关参数。
