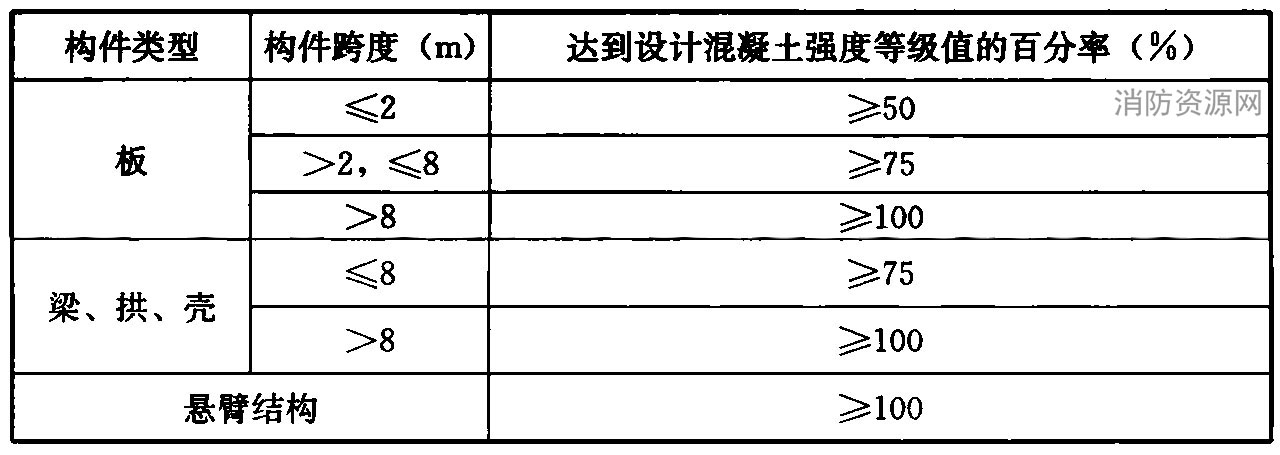

4.5.1 模板拆除时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。 表4.5.2 底模拆除时的混凝土强度要求
4.5.3 当混凝土强度能保证其表面及棱角不受损伤时,方可拆除侧模。 条文说明
4.5.4 多层、高层建筑施工中,连续2层或3层模板支架的拆除要求与单层模板支架不同,需根据连续支模层间荷载分配计算以及混凝土强度的增长情况确定底层支架拆除时间。冬期施工高层建筑时,气温低,混凝土强度增长慢,连续模板支架层数一般不少于3层。
4.5.5 快拆支架体系也称为早拆模板体系或保留支柱施工法。能实现模板块早拆的基本原理是因支柱保留,将拆模跨度由长跨改为短跨,所需的拆模强度降至设计强度的一定比例,从而加快了承重模板的周转速度。支柱顶部早拆柱头是其核心部件,它既能维持顶托板支撑住混凝土构件的底面,又能将支架梁连带模板块一起降落。 |
