7.8 重力式水泥土墙

2024-12-5 16:40| 发布者: MArtian| 查看: 14| 评论: 0

摘要: 7.8.1 水泥土搅拌桩施工前应检查水泥及掺合料的质量、搅拌桩机性能及计量设备完好程度。7.8.2 水泥土搅拌桩的桩身强度应满足设计要求,强度检测宜采用钻芯法。取芯数量不宜少于总桩数的1%,且不得少于6根。7.8.3 基坑开挖期间应对开挖面桩身外观质量以及桩身渗漏水等情况进行质量检查。7.8.4 水泥土搅拌桩成桩施工期间和施工完成后质量检验应符合表7.8.4的规定。表7.8.4 水泥土搅拌桩的质量
7.8.1 水泥土搅拌桩施工前应检查水泥及掺合料的质量、搅拌桩机性能及计量设备完好程度。
7.8.2 水泥土搅拌桩的桩身强度应满足设计要求,强度检测宜采用钻芯法。取芯数量不宜少于总桩数的1%,且不得少于6根。
7.8.3 基坑开挖期间应对开挖面桩身外观质量以及桩身渗漏水等情况进行质量检查。
7.8.4 水泥土搅拌桩成桩施工期间和施工完成后质量检验应符合表7.8.4的规定。

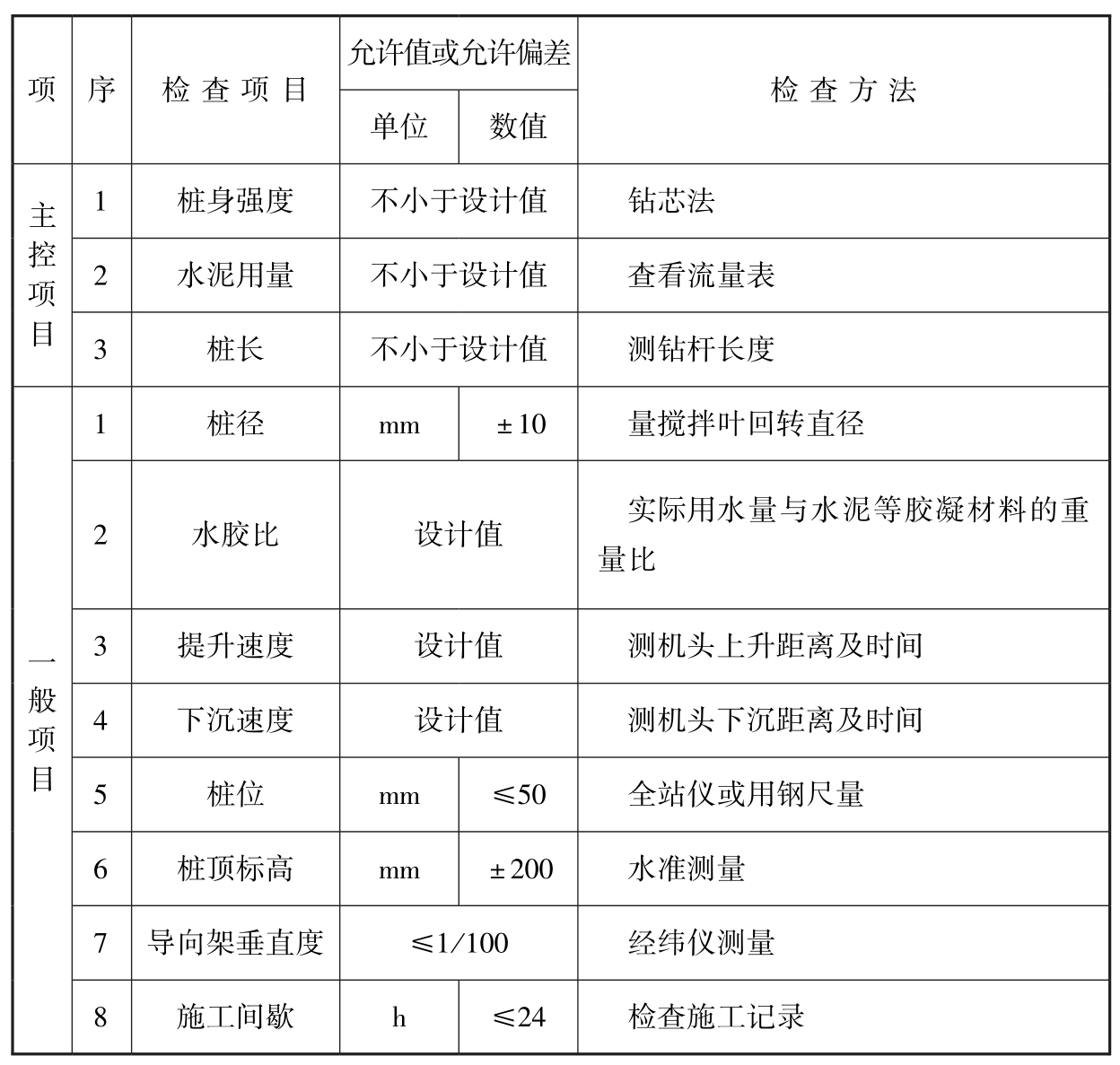

表7.8.4 水泥土搅拌桩的质量检验标准
条文说明
7.8.1 本节中重力式水泥土墙指采用双轴水泥土搅拌桩施工工艺形成的重力式水泥土墙,采用其他施工工艺时,可参照本标准中相应章节进行质量检验。
7.8.4 成桩施工期应严格进行每项工序的质量管理,每根桩都应有完整的施工记录。应有专人记录搅拌机钻头每米下沉或提升的时间,深度记录误差不大于100mm,时间记录误差不大于5s。桩位偏差不是定位偏差,一般来说,为了保证桩位偏差在50mm以内,需要保证定位偏差在20mm以内。桩位偏差在50mm以内,垂直度偏差在1%之内可保证10m~15m长度范围内相邻桩有良好的搭接。
