找回密码
 立即注册
搜索
热搜: 活动 交友 discuz

9 贮存和运输

2024-12-4 18:01| 发布者: Summer| 查看: 24| 评论: 0

摘要: 9.1 贮存 9.1.1 管桩堆放场地应坚实平整。 9.1.2 管桩堆放 长度不大于15m的管桩,最下层宜按图3所示的两支点位置放在垫木上;长度大于15m的管桩及拼接桩,最下层应采用多支垫堆放,垫木应均匀放置且在同一水平面上。 注:若堆场地基经过加固处理,也可采用着地平放。 9.1.3 管桩应按规格、类型、型号、壁厚、长度分别堆放,堆放过程中应

9.1  贮存

    9.1.1  管桩堆放场地应坚实平整。

    9.1.2  管桩堆放

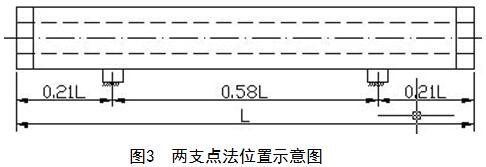

        长度不大于15m的管桩,最下层宜按图3所示的两支点位置放在垫木上;长度大于15m的管桩及拼接桩,最下层应采用多支垫堆放,垫木应均匀放置且在同一水平面上。

        注:若堆场地基经过加固处理,也可采用着地平放。

    9.1.3  管桩应按规格、类型、型号、壁厚、长度分别堆放,堆放过程中应采用可靠的防滑、防滚等安全措施。堆放层数不宜超过表9的规定。

    9.1.4  管桩吊装

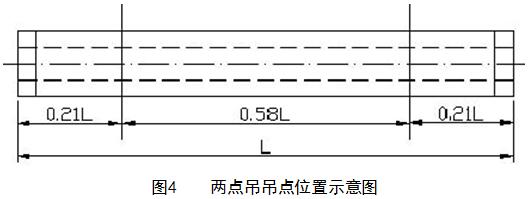

        9.1.4.1  长度不大于15m且符合表1规定长度的管桩,宜采用两点吊(见图4)或两头钩吊法。

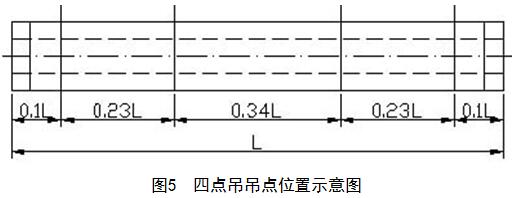

        9.1.4.2  长度大于15m且小于30m的管桩或拼接桩,应按图5采用四点吊。

        9.1.4.3  长度大于30m的管桩或拼接桩,应采用多点吊,吊点位置应另行验算。

        9.1.4.4  吊点位置应符合设计要求,允许偏差为±200mm。除两端钩吊外,吊索应与管桩纵轴线垂直。

        9.1.4.5  管桩装卸应轻起轻放,严禁抛掷、碰撞、滚落。

9.2  运输

    9.2.1  管桩吊运应符合9.1.4的规定。

    9.2.2  管桩在运输过程中的支承要求应符合9.1.2的规定,各层间也应设置垫木,垫木应上下对齐材质一致,同层垫木应保持同一平面。

    9.2.3  管桩运输过程中应采用可靠的防滑、防滚等安全措施。


路过

雷人

握手

鲜花

鸡蛋
上一篇:8 标志下一篇:10 产品合格证

相关阅读

相关分类

Archiver|手机版|小黑屋|Discuz! X

GMT+8, 2025-6-14 09:11 , Processed in 0.153373 second(s), 17 queries .

Powered by Discuz! X3.5

© 2001-2025 Discuz! Team.

返回顶部
