10.2 确认和验证

2024-12-4 15:07| 发布者: MArtian| 查看: 22| 评论: 0

摘要: 10.2.1 洁净用房在设计过程中,应对照本规范附录B,经过对设计文件、图纸的检查确认,验证其符合本规范的规定。10.2.2 洁净用房在施工安装过程中,应对照本规范附录B,经过对外观检查、设备运转的检查确认,验证其符合本规范的规定。10.2.3 洁净用房在净化空调系统和水系统安装完成后,应对照附录B,并通过调整测试或对其结果的检查确认,验证系统运行符合工艺要求和本规范的规定。10.2.4

10.2.1  洁净用房在设计过程中,应对照本规范附录B,经过对设计文件、图纸的检查确认,验证其符合本规范的规定。

10.2.2  洁净用房在施工安装过程中,应对照本规范附录B,经过对外观检查、设备运转的检查确认,验证其符合本规范的规定。

10.2.3  洁净用房在净化空调系统和水系统安装完成后,应对照附录B,并通过调整测试或对其结果的检查确认,验证系统运行符合工艺要求和本规范的规定。

10.2.4  洁净用房在完成本规范第10.2.2条的安装确认和第10.2.3条的运行确认后,在工程验收之前,应通过对静态性能全面测定的确认,验证洁净用房及其净化空调系统的综合性能应符合表10.2.4规定。测定方法应按现行国家标准《洁净室施工及验收规范》GB 50591的有关规定执行。

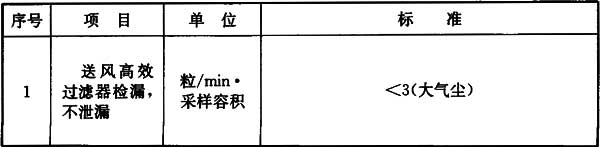

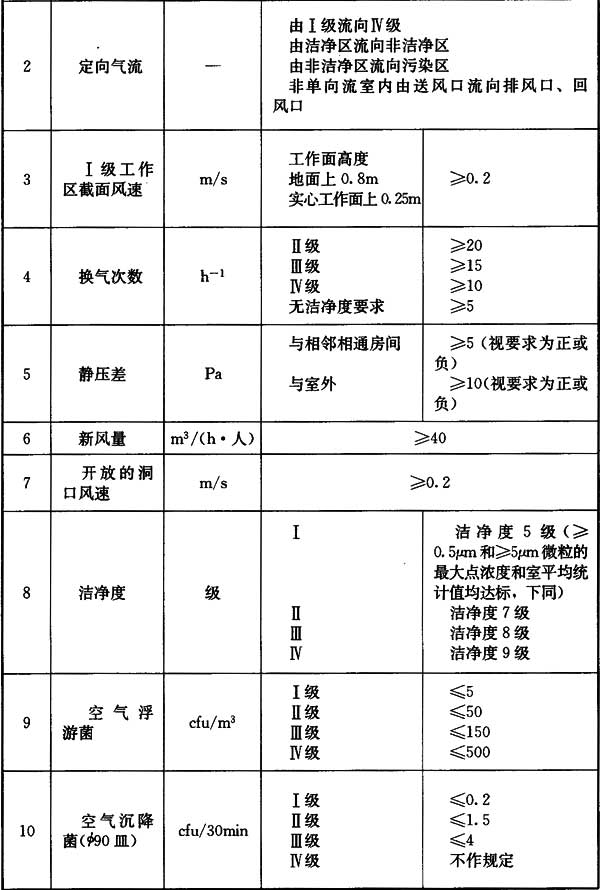

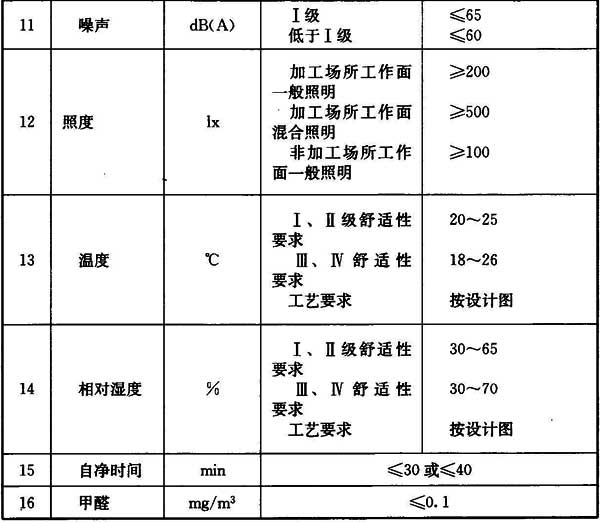

表10.2.4  工程验收静态性能确认表

条文说明

10.2.1  明确洁净用房在设计过程中,应对设计文件、图纸等进行设计确认,应对照附录B进行自检。

10.2.2  明确洁净用房在施工安装过程中,应对外观、设备等进行安装确认,应对照附录B进行自检。

10.2.3  明确洁净用房在净化空调系统和水系统安装完成后,应进行运行确认,应对照附录B进行自检。

10.2.4  明确洁净用房在完成本规范第10.2.1条的设计确认、本规范第10.2.2条的安装确认和本规范第10.2.3条的运行确认后,应进行性能确认。


路过

雷人

握手

鲜花

鸡蛋

相关阅读

相关分类

Archiver|手机版|小黑屋|Discuz! X

GMT+8, 2025-6-15 13:29 , Processed in 0.142730 second(s), 17 queries .

Powered by Discuz! X3.5

© 2001-2025 Discuz! Team.

返回顶部
